Aprovechando que ando por la CDMX, me vine a pasear por el Aeropuerto Internacional Felipe Ángeles.

Porque así somos los mexicanos, amigos, nos vamos a pasear por los lugares que son nuestros, cuándo y cómo se nos dé la gana.

Y entonces, les platicaré lo que vi...
Primero, les platico que aquí mis amigos chaparritos chilangos, lo primero que me preguntaron al llegar, fue sobre aquellos 18 cms de error en la vertical de la TORRE DE CONTROL, me dicen que los medios siguen hablando de ello, que la SEDENA sigue maromeando sobre el asunto...
Y bueno, amigos, qué hueva.

Qué hueva tener que mentir en la tribuna y seguir tratando de justificarse, MINTIENDO. Cuando no es necesario, cuando desde el principio dije que los 18 cms están dentro de la norma, cuando no existe en todo el mundo un inmueble de ese tipo...
... y esa altura, que esté PERFECTAMENTE VERTICAL y sin errores. Porque no es el fin, no es extraño, no es catastrófico, es perfectamente normal que se cometan errores de ese tipo en algo tan grande.

Pero bueno, insisten en mentir, porque parece que es lo único que saben hacer.
Tan fácil como salir a decir: "SÍ, HAY UN ERROR, pero no pasa nada porque..."

Pero prefieren salir y contar cuentos de perfección como "NO HAY UN SOLO MILÍMETRO DE ERROR", por favor, señores perfectos, eso no existe.

Y así, hoy cumplen 1 MES de seguir justificándose, qué hueva.
Así que vamos a lo verdaderamente importante, EL RETRASO BRUTAL EN LA OBRA, y para mostrarles ésto, debo antes explicarles cómo podemos saber que hay un retraso.

Para calificar un avance, debemos tener antes un punto de referencia, o sea, saber QUÉ ES LO QUE ESTÁN CONSTRUYENDO.
Así que, para quienes no lo hayan leído, les recomiendo mucho leer ésto antes, de cuando el @INAImexico visitó el AIFA sin entender qué fue a ver exactamente, por lo tanto no pudo haber calificado ni cuantificado el avance de obra.
Tenemos que conocer primero el PLAN MAESTRO DEL AIFA. Y el que tenemos, es ese que nos mostraron al iniciar la construcción del aeropuerto civil en Santa Lucía, el que corresponde a la 1er ETAPA.

Éste:
Y ese PLAN MAESTRO OFICIAL y con el que se arrancó la obra, nos mostraba esa 1era FASE, en la que sólo tendríamos una sola terminal de pasajeros (1A), y en la que nos prometieron, para un futuro lejano y próximo, una segunda terminal de pasajeros (1B).

Hasta ahí, todo bien.
En esa 1er ETAPA nos prometieron toda la zona de SERVICIOS AEROPORTUARIOS (obvio), en la que veíamos cosas como:

Terminal de carga (lo más importante de todo)
Edificios de mantenimiento
Comedores de empleados
Enfermería
Centro de detención temporal
Etc...

(Ver bloque "A")
Y parte de esos SERVICIOS AEROPORTUARIOS, también contemplaban el área de combustibles (ver bloque "B")

Notarán que los SERVICIOS (A&B), cubren un área muchísimo más extensa que la terminal de pasajeros que siempre vemos (1A)
De ahí que insista tanto y desde hace mucho, que desde hace varios meses ya deberíamos estar viendo avance de obra y visitas guiadas a la zona de servicio (bloque "A"), pues lo único que nos han mostrado de ahí, es el área de combustibles (bloque "B")
Y claro, también hemos visto hasta el hartazgo la terminal de pasajeros y sus bellísimos baños temáticos, orgullo nacional.

Y qué bueno que ya tengan mucho avance de esa terminal, y prácticamente concluida también la zona de combustibles, pero y...

¿EL 90% RESTANTE DÓNDE ESTÁ?
Nos deben de entregar un Aeropuerto Internacional el próximo marzo 2022, y esos 5 meses restantes, ya NO deberían ser para construir nada, sino para poner A PRUEBA TODO EL AEROPUERTO, y comenzar la etapa de calibración y correcciones, así como simulacros de operatividad.
Por ejemplo EL HOTEL del aeropuerto, del que no va ni el 50% construido. Ese hotel ya debería haber iniciado con montaje de mobiliario, pruebas de los sistemas y sus instalaciones, y estar en proceso de capacitación a marchas forzadas de todo el personal que ahí laborará.
Porque abrir un hotel de calidad internacional al público, no se hace un día después de colocar el candelabro del lobby. Para poner en funciones un inmueble así, después de terminar la obra, se debe de instalar todo el mobiliario, hacer los últimos ajustes en cortinas y cuadros.
Probar todos los sistemas hidráulicos, eléctricos, sistema contra-incendios, cámaras de seguridad, voz y datos... Y habrá desperfectos, SIEMPRE ños hay, pero entonces para eso se deja un espacio dd mínimo 6 meses antes dd la apertura, para dejarlo todo funcionando al 100%
Pero además hay que dar cabida a los proveedores externos, darles un lugar, una oficina, servicios de Internet y electricidad, pantallas de información, etc. Como por ejemplo dónde estarán las oficinas de renta de autos, dónde estarán los de tours por la ciudad, etc.
Pero también hay que capacitar a todo el personal, hay que montar cuartos tipo para diseñar, ajustar, y después capacitar a todas las mucamas y servicio al cuarto:

Qué sábanas, qué edredones, dónde va colocado el reloj despertador y cómo se maneja, qué jabones, qué shampoos...
Cómo se enciende y se le cambia a la TV, dónde está cada apagador de cada luz de la habitación, dónde va el florero, cuántas y cuáles flores debe de tener, qué productos se utilizarán para ls limpieza, cuales superficies son delicadas, cómo se usa el teléfono...
Cuáles son las extensiones de servicio y emergencia, dónde están y cómo funcionan los estrobos de incendio, cómo se prende el aire acondicionado y a qué temperatura debe estar.... Etc, etc, etc, etc

Es todo un trabajo de planeación y capacitación que lleva MÍNIMO, 6 meses.
Y eso es solo para servicio al cuarto, hay que diseñar y capacitar también al personal de llegada, botones, recepcionistas, meseros, cocineros, chefs, personal de mantenimiento, personal administrativo, etc , etc, etc.
Cada espacio del hotel, debe de tener personal capacitado en las mismas instalaciones que habrá de laborar, para estudiar las rutas, las formas, ajustar la cantidad de personal, probar los materiales, la comida, la cocina, el tipo de servicio a la carta o de autoservicio...
Toda esa planeación y toda la capacitación, debe de ocurrir ahí, en ese hotel completamente terminado.

Así, multiplíquenlo por TODO EL AEROPUERTO INTERNACIONAL, donde se requiere muchísima más seguridad, calidad y control.

¿Quién está haciendo pruebas en la TERMINAL DE CARGA?
NADIE, PORQUE NO ESTÁ LISTA LA TERMINAL DE CARGA.

Yo mismo acabo de ver el área donde debería estar esa nave gigantesca de acero. Está vacío, con avances en cimentación pero, nada más.

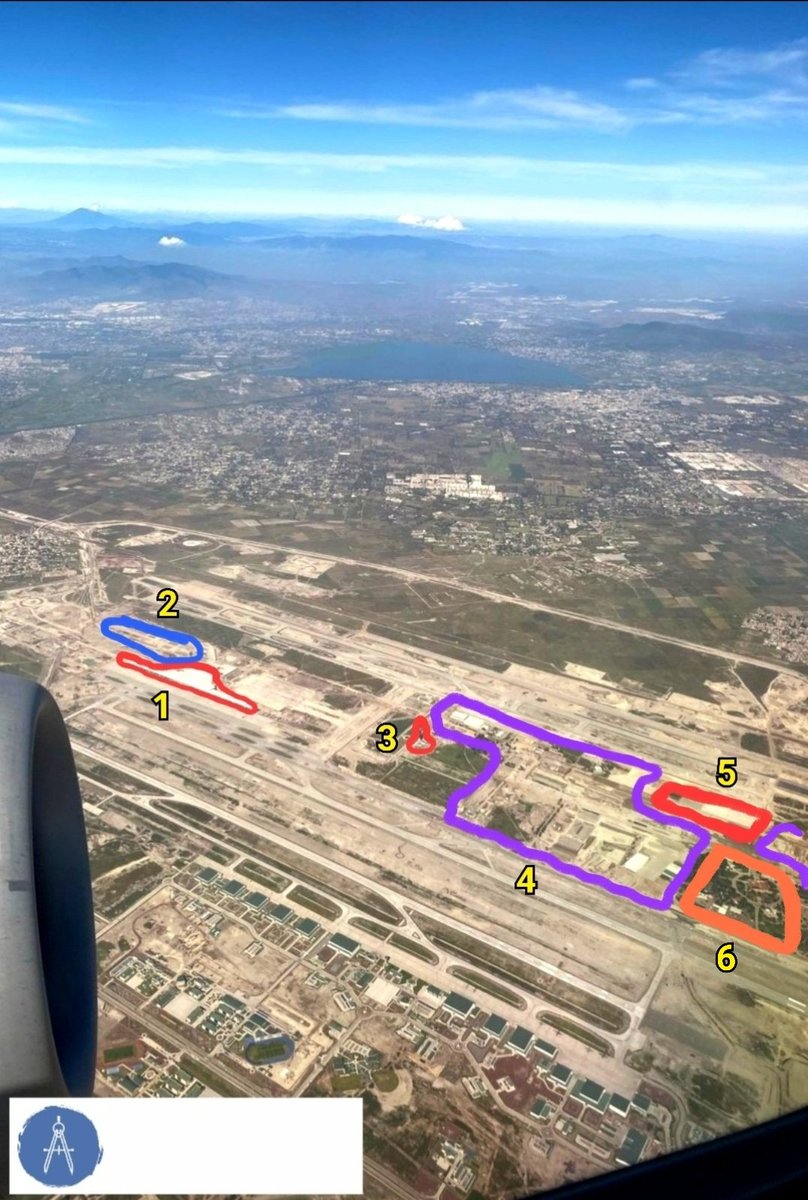

Y entonces, vamos de nuevo al PLAN MAESTRO... ¿Qué debería ver ya construido según el proyecto?

1. Terminal de pasajeros
2. Ciudad Aeropuertuaria (incluye hotel)
3. Torre de Control
4. Servicios e infraestructura
5. Terminal de carga
6. Aviación General
7. Combustibles
¿Y qué avance de obra veo en cada uno de esos rubros?

1. Terminal de pasajeros 85%
2. Ciudad Aeropuertuaria 5%
3. Torre de Control 95%
4. Servicios e infraestructura 10%
5. Terminal de carga 5%
6. Aviación General 70%
7. Combustibles 98%
¿Ahora entienden por qué siempre vemos los mismos lugares en videos y fotos:

1. Terminal de pasajeros 85%

3. Torre de Control 95%

7. Combustibles 98%

¡Qué casualidad!
El no. 6, la AVIACIÓN GENERAL (al 70%) es un híbrido entre instalaciones viejas y algunos nuevos espacios, por eso es que no les gusta mostrar esa zona, porque todo ahí se sigue viendo viejo. Será una remodelación/adaptación.
La CIUDAD AEROPUERTUARIA (2 azul) por ejemplo, que la incluyeron en la 1era FASE, tiene un solo edificio en proceso.

Y esa zona es VITAL para un aeropuerto INTERNACIONAL, es la que sí ven los usuarios, la que utilizan, donde viven, comen, descansan, trabajan y hacen negocios.
Es donde vemos en el PLAN MAESTRO y RENDERS, más de 10 inmuebles, pero sólo en uno se está trabajando, sí solo el marcado con azul.

Marco en verde la CIUDAD AEROPUERTUARIA, y la TERMINAL DE PASAJEROS 1.

Marco en rojo la terminal de pasajeros 2, pues será para una 2da etapa.
Así que prepárense para seguir viendo las mismas tomas en video, las mismas fotos, todas ellas cuidando que no se vea hacia zonas donde van con un pésimo avance.

Esas zonas que ya vimos mil veces:

1. Terminal de pasajeros
3. Torre de control
7. Combustibles

Y obvio las pistas.
Pongan atención, y notarán que, por ejemplo, cuando hacen algún reportaje o publican algún video desde la cabina de torre de control, siempre lo hacen con la cámara muy cercana a los cristales, para no mostrarnos una toma amplía del INTERIOR de la cabina...
Y no muestran el interior, porque en este momento es un desmadre ahí dentro, no han fabricado ni instalado todo el mobiliario, no han colocado los radares, ni ninguno de los equipos necesarios para la Aviación. Vaya, no hay ni teléfonos.
Notarán también que las tomas hechas desde ahí arriba, las apuntan hacia las pistas, o hacia la terminal de pasajeros, pero casi nunca hacia la zona de servicios aeroportuarios.

Y notarán también que, a MUY POCOS dejan subir ahí arriba, a penas uno que otro groupie bien pagado.
Porque dígame, de entre los políticos o empresarios que han ido, y los ilusos del INAI...

¿A quienes de ellos los subieron a la cabina?
¿A quienes de ellos los entrevistaron ahí, donde se tiene control visual de todo?

Exacto, a nadie.
A partir de ahora, creo que comenzaremos a ver y escuchar un discurso de "minimización" del proyecto, porque es obvio que lo que indica el PLAN MAESTRO como 1era FASE, no lo van a terminar para marzo próximo. Esa promesa no se va a cumplir, como casi con cualquier otra de la 4ta
Esa "minimización" consistirá en hacer referencia a todo el sistema aeroportuario de la ciudad, quitando peso al AIFA; hará referencia a los nuevos tiempos post-pandemia, donde ya "muy poca gente vuela"; dirán que su intención no era hacer otro NAICM sino algo mucho más barato.
Dirán tal vez que su intención siempre fue darle prioridad a los vuelos nacionales, al usuario local, al pueblo bueno y sabio, porque pues las aerolíneas grandes e internacionales no piensan pisar esa basura, y... Yo me pregunto:

¿Entonces qué significa la "I" del AIFA?
¿Por qué nos pidieron dinero vía impuestos para construir un aeropuerto INTERNACIONAL; para qué nos ofrecieron esa 1era FASE en marzo próximo; para qué necesitábamos un monstruo de esas dimensiones, si al final no iban a poder construir lo necesario para certificarse?
Ya los estoy escuchando decir:

"Nosotros nunca dijimos que... "

Y yo les digo, mexicanos, volteen a ver el PLAN MAESTRO, ese es su seguro de vida. Ese fue el trato, y eso es lo que nos deben entregar: internacional, certificado, y funcionando al 100% en su 1era FASE.
Lo demás es saliva, lo demás serán tomas muy cuidadas, lo demás serán reportajes balbuceados por pendejos en los medios que no tienen mínima idea de infrastructura, lo demás será show, del mismo show que ya nos tienen hartos.

PINCHE SEXENIO DE MAQUETAS CARAS.

Vayan al carajo.

• • •

Missing some Tweet in this thread? You can try to force a refresh


Keep Current with Axel Belfort

Axel Belfort Profile picture

Stay in touch and get notified when new unrolls are available from this author!

Read all threads

This Thread may be Removed Anytime!

PDF

Twitter may remove this content at anytime! Save it as PDF for later use!

Try unrolling a thread yourself!

how to unroll video
  1. Follow @ThreadReaderApp to mention us!

  2. From a Twitter thread mention us with a keyword "unroll"
@threadreaderapp unroll

Practice here first or read more on our help page!

More from @AXL__tw

15 Oct
Hoy, la Fiscalía General de Justicia de la CDMX, presentó un informe más profundo y ajeno a la empresa DNV, para detallar las fallas estructurales en el tramo de la #LINEA12, que colapsara el pasado 3 de mayo, provocando la muerte de 26 personas y 98 lesionadas.

HILO... Image
Primero, debo comentarles que esta vez les presentaré la información por bloques en diferentes fechas, y cada bloque, tendrá un tema específico.

En esta ocasión, será una introducción general para comprender el desarrollo básico de diseño y construcción.
INTRODUCCIÓN:
El desarrollo y armado básico de la estructura del tramo colapsado.

1er ELEMENTO
Columnas y Cabezales.

Son los apoyos principales de concreto que se desplantan desde el subsuelo en su cimentación, continúan como columnas, y rematan con un cabezal horizontal. Image
Read 24 tweets
14 Oct
Blanca Lilia Ibarra (@bl_ibarra)
Comisionada presidenta del @INAImexico

Veo que publicaste tu postura con referencia a tu visita y la de otros cinco comisionados más del INAI al Aeropuerto Internacional Felipe Ángeles (AIFA), y debo externales mis comentarios...
"La autonomía e independencia del INAI, están intactas"

Comienzan así tu comentario extendido por lo sucedido hace mas o menos una semana, y me debo obligar a seguirte escuchando, buscando en tus palabras lo que todavía no encuentro en tus acciones...

Verás, Blanca, no entiendo muy bien aún si lo que dices en tu video, lo dices por ignorancia, o con toda intención de desviar la atención a cierta parte especifica de tu visita al AIFA, y ahora me explico con más detalles...
Read 19 tweets
11 Oct
Voy a aprovechar este comentario de @d2monroe para hablar de esa táctica o costumbre entre la gente de 4ta, de venir... no a dialogar, a enseñar o a aprender entre mexicanos, sino simplemente a reventar las conversaciones, sin el menor conocimiento de lo que dicen.
Dejo aquí la liga del tuit original, para que no se diga que ha sido editado o modificado.

@d2monroe MIENTE

Solo en Honk Kong, precisamente existe uno de los mejores ejemplos de cambio de estafeta entre un aeropuerto viejo, y uno nuevo y de mucha mejor tecnología.

Honk Kong tenía al aeropuerto Kai Tak ya muy saturado y antiguo, y decidió trasladar su servicio...
Read 13 tweets
10 Oct
Este fin de semana llevaron a algunas personas del @INAImexico al AIFA, les mostraron lo mismo que al resto de los ilusos a quienes han llevado a conocer el proyecto desde hace meses: una parte de la terminal de pasajeros, y por supuesto, sus famosos baños, orgullo de la SEDENA.
La SEDENA lleva varios meses paseando gente por los MISMOS tres lugares:

1. Terminal de pasajeros (sobre todo los baños)

2. Torre de control (normalmente sin subirlos a la cabina)

3. Pista Sur (que no tiene nada interesante para ver, pues es una plancha gigantesca de concreto)
He repetido hasta el hartazgo que seamos exigentes, pero también entiendo perfectamente que si a alguien que no sabe de proyectos, li llevan a ver el monstruo que es la terminal de pasajeros, y lo dejan pisar el concreto de la pista que es monumental, entonces...
Read 21 tweets
10 Oct
Fueron casi 48 hrs de explicar con detalle el tema del NAICM y el agua vista en fotos, y de bloquear a muchísimas arrobas que solo son ruido, un ruido vacío, sin fondo ni forma, estéril, paupérrimo, desechable.

Y hay, para mí, dos líneas para procesar ésto:
La 1ra: no hay fondo en la discusión nacional, no hay forma, no hay un hilo conductor, no hay materia, ni ganas, ni capacidad, ni objetividad, ni coherencia, ni sensatez. Está vacía.

Es ruido, miedo, gritos y mentadas de madre. Urgencia por estar del lado "ganador o correcto"
Y desde todas las aristas, sobre todos los templetes, desde todos los colores, a partir de todas las más bizarras posiciones políticas, la verdadera discusión no existe, o existe muy poco, en pequeños grupos, y nada más.

No hemos construido aún nada.
Read 11 tweets
9 Oct
Cuando la naturaleza retoma su lugar.
Cuando la naturaleza retoma su lugar.
Cuando la naturaleza retoma su lugar.
Read 6 tweets

Did Thread Reader help you today?

Support us! We are indie developers!


This site is made by just two indie developers on a laptop doing marketing, support and development! Read more about the story.

Become a Premium Member ($3/month or $30/year) and get exclusive features!

Become Premium

Too expensive? Make a small donation by buying us coffee ($5) or help with server cost ($10)

Donate via Paypal Become our Patreon

Thank you for your support!

Follow Us on Twitter!

:(
